Việc vận hành thương mại dự án Điện gió số 5 khẳng định năng lực triển khai dự án của Trung Nam Group trong bối cảnh khó khăn hiện nay với dịch Covid-19 đang diễn biến phức tạp, lan rộng ở nhiều tỉnh, thành trong cả nước, đồng thời khẳng định chuyên môn của đội ngũ kỹ sư, chuyên gia của Trung Nam Group trong định hướng phát triển năng lượng bền vững của tập đoàn.
Dự án Điện gió số 5 với tổng số vốn đầu tư 1.633 tỷ đồng, tổng công suất 46,2MW, quy mô 11 trụ, sản lượng khai thác dự kiến khi đưa vào hoạt động là 136.281MWh/năm. Nguồn điện này được đấu nối trực tiếp với hệ thống lưới điện quốc gia với cấp điện áp 220kV thông qua đường dây truyền tải 220kV đấu nối từ Trạm biến áp 220kV Nhà máy Điện gió số 5 Ninh Thuận đến Trạm biến áp 220kV Ninh Phước… Trong đó, các tua bin của dự án được cung cấp bởi Công ty Enercon (Cộng hòa Liên bang Đức) có công nghệ không hộp số với ưu điểm có thể hoạt động với tốc độ gió thấp từ 2-2,5m/s. Loại tua bin được trang bị cho dự án được xem là hiện đại, tiên tiến nhất trên thế giới, có công suất tổ máy đạt 4,2MW. Với việc lựa chọn thiết bị tiên tiến này, các chỉ tiêu về diện tích chiếm đất giảm xuống chỉ còn 0,14ha/MW (so với công suất sử dụng đất quy định không quá 0,35ha/MW) góp phần đáng kể trong việc sử dụng hiệu quả tài nguyên quốc gia.
 |
Các hạng mục của dự án được hoàn thành, đưa vào vận hành.
|

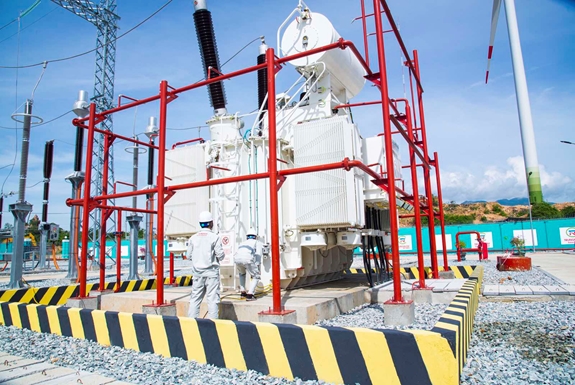

Dự án Điện gió số 5-Ninh Thuận gồm trạm biến áp với 1 máy biến áp công suất 50MVA do SIEMENS-Hãng thiết bị điện đứng đầu thế giới đến từ Đức, thiết kế và sản xuất. Máy biến áp công suất 50MVA, đây là thiết bị quan trọng nhất của dự án, đóng vai trò như “trái tim” của các dự án điện năng lượng tái tạo khi thực hiện nhiệm vụ tăng-giảm điện thế nhằm đảm bảo phù hợp nhu cầu tiêu thụ điện.
 |

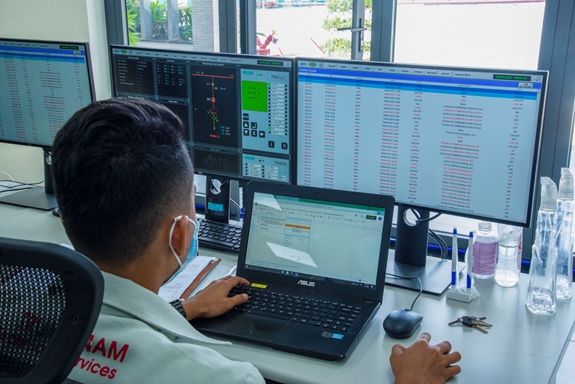

Các kỹ sư vận hành hệ thống điều khiển dự án điện gió số 5-Ninh Thuận.
|
 |

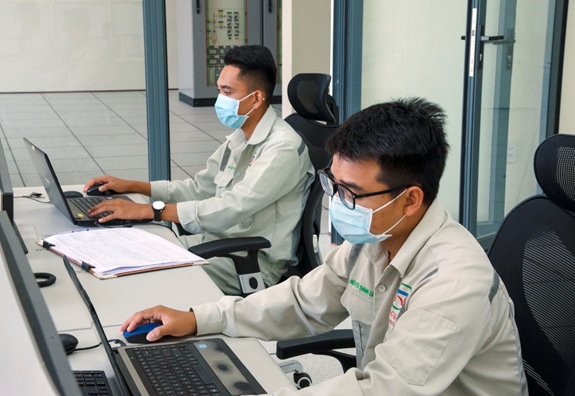

Các kỹ sư vận hành hệ thống điều khiển dự án điện gió số 5-Ninh Thuận.
|
Quá trình và quy trình phát triển các dự án điện gió phức tạp do chi phí đầu tư lớn, phức tạp trong công tác lắp đặt các thiết bị, nguồn cung cấp các thiết bị, thời gian vận chuyển bị kéo dài và khó khăn gấp nhiều lần trong bối cảnh đại dịch Covid-19 bùng phát, lan rộng. Tuy nhiên, với bản lĩnh và kinh nghiệm của tập đoàn năng lượng hàng đầu trong lĩnh vực năng lượng tái tạo, Trung Nam Group đã vượt qua các thách thức đó và hoàn thành vận hành thương mại dự án điện gió số 5 trước thời hạn so với mốc thời gian dự kiến là 31-10-2021. Dự án đảm bảo các chỉ tiêu kinh tế kỹ thuật và tài chính của dự án, đóng góp vào sự phát triển bền vững của Trung Nam Group nói riêng và Việt Nam nói chung.
THÔNG TIN NHÀ MÁY ĐIỆN GIÓ SỐ 5-NINH THUẬN
Hạng mục
|
Thông số
|
Quy cách
|
PHẦN ĐƯỜNG DÂY VÀ HỆ THỐNG TRUYỀN TẢI
|
Trạm biến áp 33/220kV
|
01 máy
|
SIEMENS - ĐỨC
|
|
|
Công suất 50 MVA
|
Đường dây 220kV
|
1,502km
|
TBA 220kV Phước Hữu kết nối TBA 220kV Ninh Phước
|
Đường dây 33kV cáp ngầm nội bộ
|
_ Line 1: 1902m
_ Line 2: 1305m
_ Line 3: 2995m
|
_ Line 1: TB02 - TB03 - TB04 - TB01 - TBA
_ Line 2: TB07 - TB06 - TB05 - TBA
_ Line 3: TB11 - TB10 - TB09 - TB08 – TBA
|
Thông số kỹ thuật MBA 220/33kV/50MVA
|
MÁY BIẾN ÁP
|
03 PHA
|
Công suất
|
50 MVA
|
Dài
|
5744mm
|
Rộng
|
6275mm
|
Cao
|
7548mm
|
Khối lượng rỗng
|
58,0 tấn
|
Khối lượng đặc
(chứa dầu làm mát)
|
94,5 tấn
|
THÔNG TIN NHÀ MÁY ĐIỆN GIÓ SỐ 5
|
Tổng số vốn đầu tư
|
Thời gian
|
Quy mô
|
Công suất
|
Chi tiết
|
Sản lượng dự kiến khai thác
|
1.633 tỷ
|
Hoàn thành 9-2021
|
11 trụ
|
46,2 MW
|
E-138- 4.2MW - Trụ cao 131m
Đường kính cánh 138,3m
|
136.281MWh/năm
|
 |

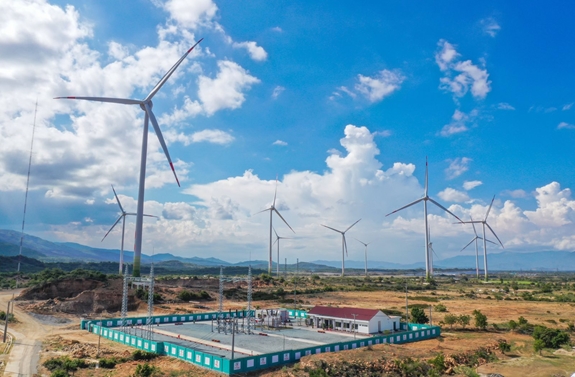

Tổng quan dự án Điện gió số 5-Ninh Thuận sau khi đưa vào vận hành toàn bộ.
|
Trong lĩnh vực năng lượng, Trung Nam Group hiện là nhà đầu tư hàng đầu Việt Nam trong lĩnh vực năng lượng tái tạo; đồng thời là doanh nghiệp tiên phong trong việc triển khai các dự án năng lượng tái tạo tích hợp hệ thống truyền tải điện. Trung Nam Group hiện đang tiếp tục thực hiện nhiều dự án năng lượng nhằm đạt mục tiêu thêm 10GW hòa lưới hệ thống điện quốc gia tại các địa phương: Đắk Lắk, Gia Lai, Trà Vinh, Ninh Thuận… Khi các dự án này hoàn thành sẽ tạo nguồn năng lượng sạch, đảm bảo an ninh năng lượng, phục vụ phát triển kinh tế, xã hội ở nhiều khu vực, địa phương trong cả nước, đồng thời khẳng định thương hiệu Trung Nam Group trong phát triển năng lượng tái tạo trở thành đơn vị dẫn đầu ở khu vực Đông Nam Á.
Bài, ảnh: NGỌC HƯƠNG
