Với tổng chi phí cả 2 giai đoạn lên tới gần 9.000 tỷ đồng, trạm biến áp thuộc Dự án TBA 500KV Lào Cai được coi là thành phần quan trọng giúp giải tỏa sức ép lên hệ thống thủy điện trong mùa cao điểm.
Tính tới thời điểm hiện tại, nhà thầu cùng các bên liên quan đang hoàn thiện những bước cuối cùng để hoàn thành các hạng mục thi công giai đoạn 2 của dự án TBA 500KV Lào Cai.
Công trình cơ bản đã đủ điều kiện đóng điện kỹ thuật vào ngày 19-8 tới.
Dưới đây là một số hình ảnh về trạm biến áp thuộc Dự án TBA 500KV Lào Cai do phóng viên Báo Quân đội nhân dân ghi nhận:
 |
Gói thầu 2XL-TBA500LC “Thi công xây lắp Trạm biến áp 500kV Lào Cai” thuộc Dự án Trạm biến áp 500kV Lào Cai và các đường dây 220kV đấu nối do Ban quản lý Dự án Điện 1 (EVNPMB1), đại diện cho Tập đoàn Điện lực Việt Nam làm đại diện chủ đầu tư. Nhà thầu thi công là Công ty Cổ phần Tập đoàn PC1. Giai đoạn 2 của dự án đã được khởi công vào ngày 3-3-2025.
|
 |

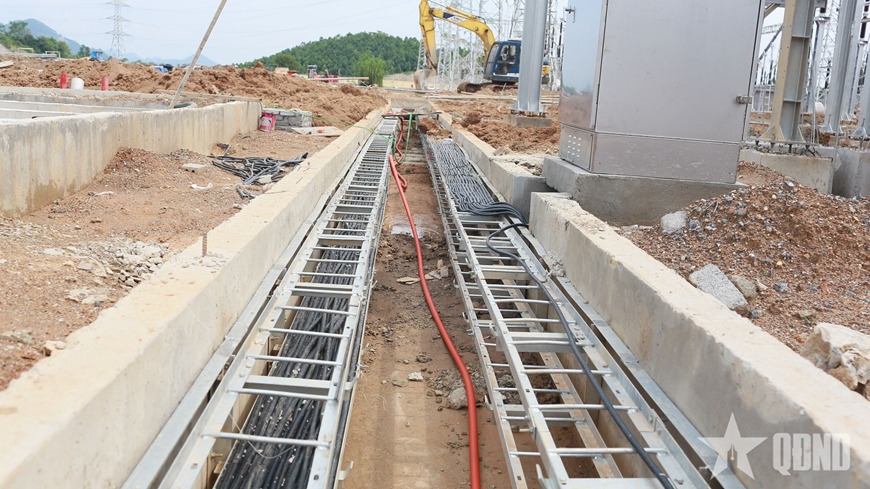

Tính đến thời điểm hiện tại, phần xây dựng (xây dựng móng cột cổng, móng trụ đỡ thiết bị, nhà điều khiển ngăn lộ, bể nước cứu hỏa, mương cáp, móng máy kháng và máy biến áp... cơ bản đã hoàn thành, khối lượng hoàn thành đạt 95%.
|
 |

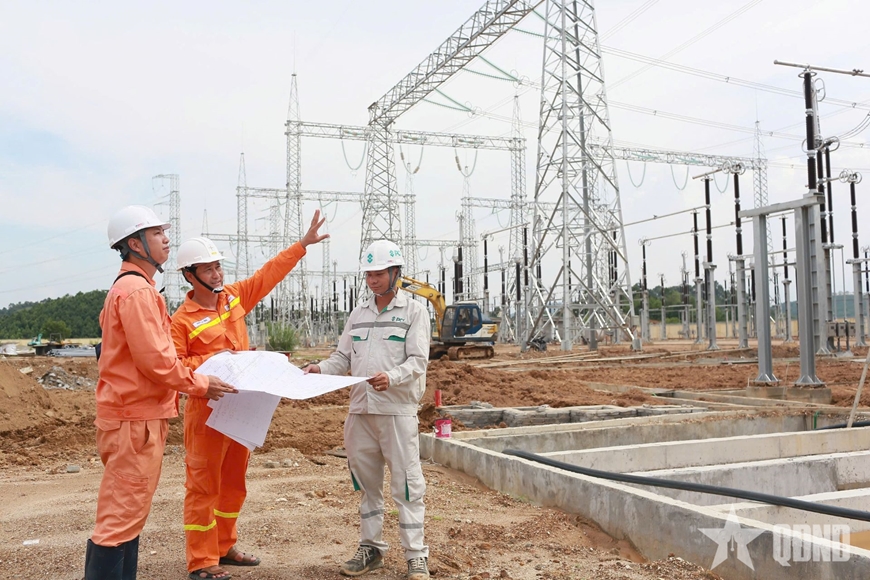

Công tác chỉ đạo thi công trên công trường được tiến hành khẩn trương. |
 |

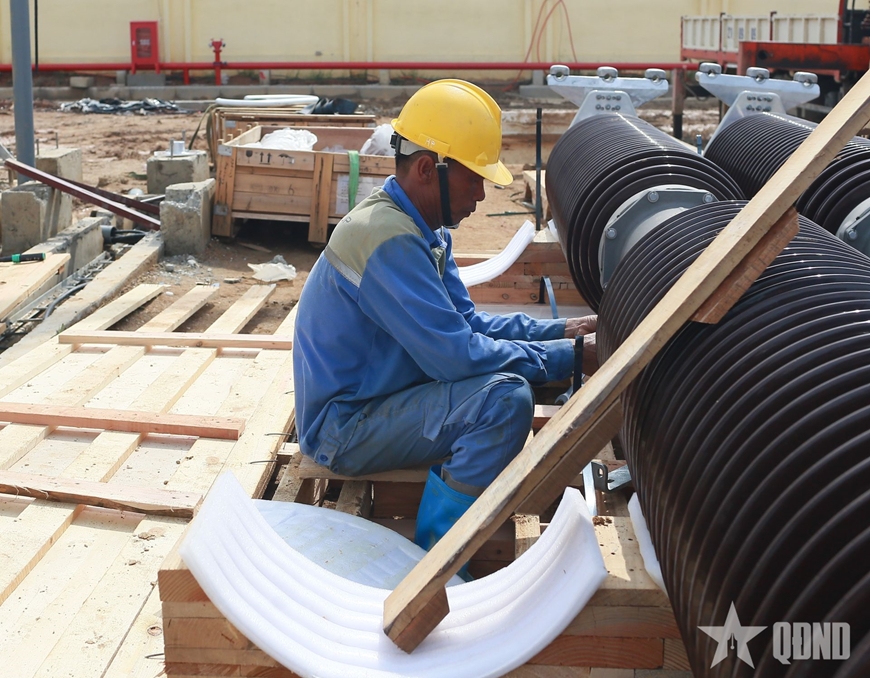

Quá trình thi công dự án gặp nhiều khó khăn do thời tiết nắng nóng. |
 |

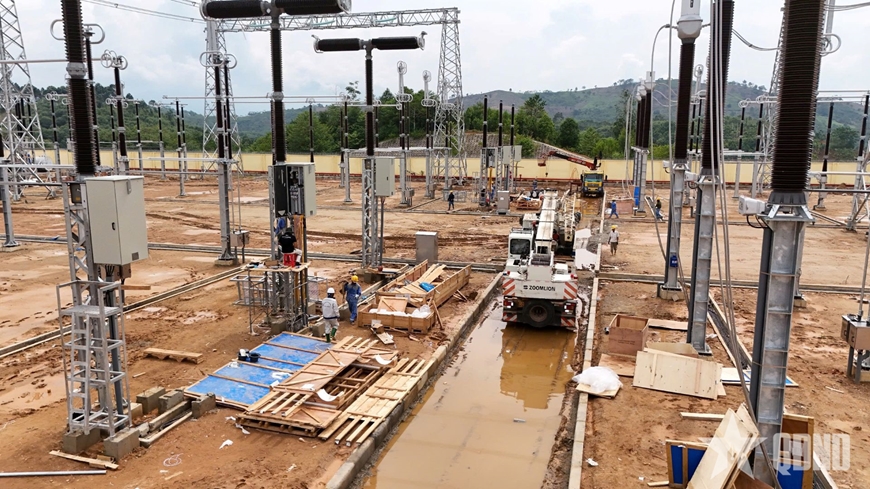

Được sự hỗ trợ của chủ đầu tư, tư vấn giám sát, sự chỉ đạo quyết liệt của Ban Lãnh đạo PC1 và sự nỗ lực, đồng hành của tập thể người lao động trên công trường, với tinh thần “vượt nắng, thắng mưa”, thi công “3 ca, 4 kíp”, “chỉ bàn tiến, không bàn lùi”, nhà thầu đã bố trí đầy đủ máy, thiết bị thi công.
|
 |

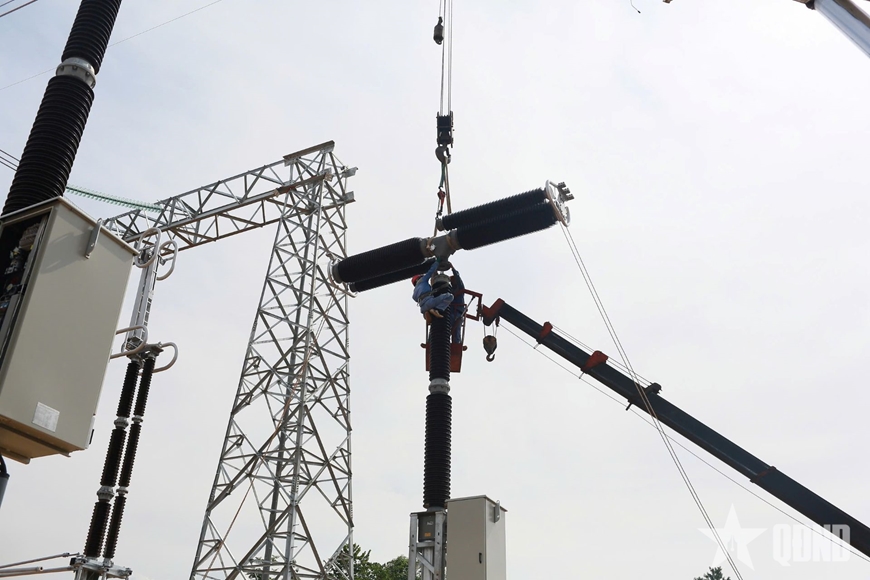

Phần máy kháng 98MVAr (điều chuyển từ Tổng Công ty truyền tải Điện Quốc gia) đã được lắp đặt, đủ điều kiện để bên thí nghiệm thực hiện.
|
 |
Phút nghỉ ngơi trên công trường. |
 |

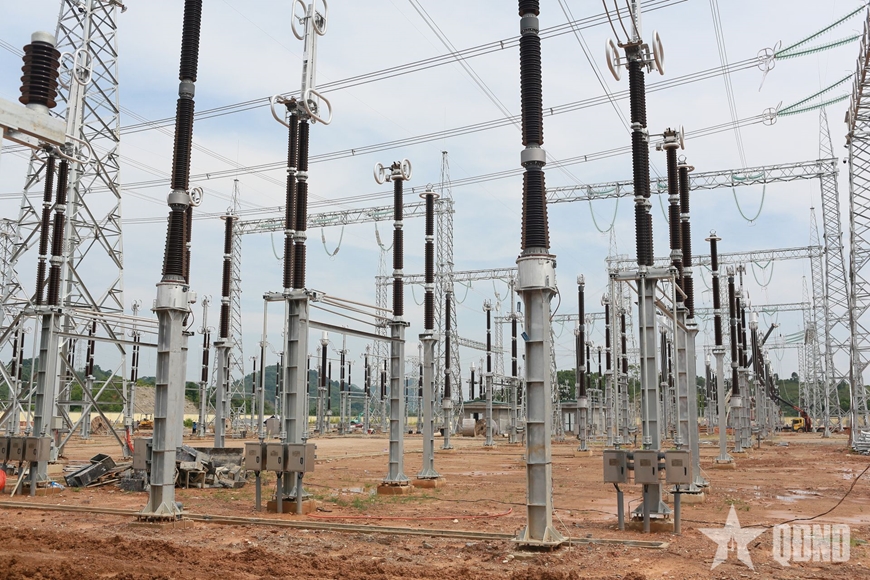

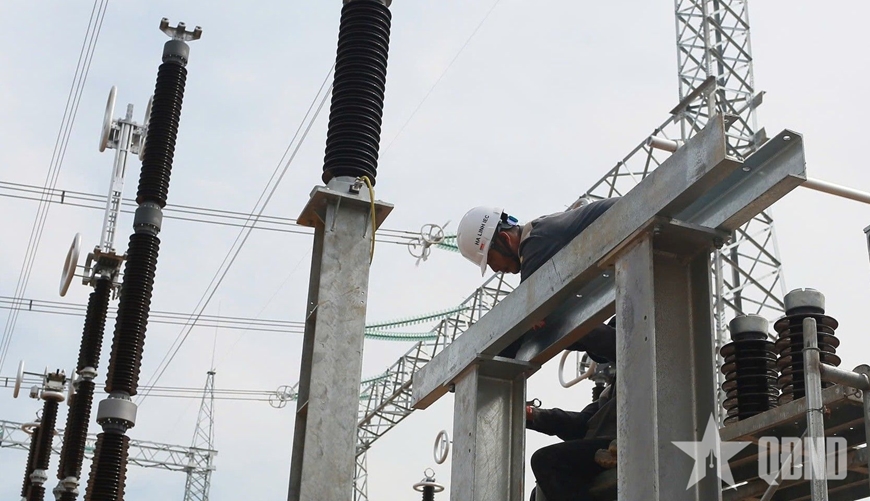

Nhà thầu PC1 đã hoàn thành phần lắp dựng cột cổng, xà pooc tích, kéo rải giàn thanh cái cũng như phần lắp đặt thiết bị nhất thứ (Dao cách ly, sứ đứng, TU, TI, máy cắt)... đủ điều kiện để bàn giao cho bên thí nghiệm thực hiện, khối lượng hoàn thành đạt 85%.
|
 |
Dự kiến, trạm biến áp đã đủ điều kiện đóng điện kỹ thuật vào ngày 19-8 tới. |
 |

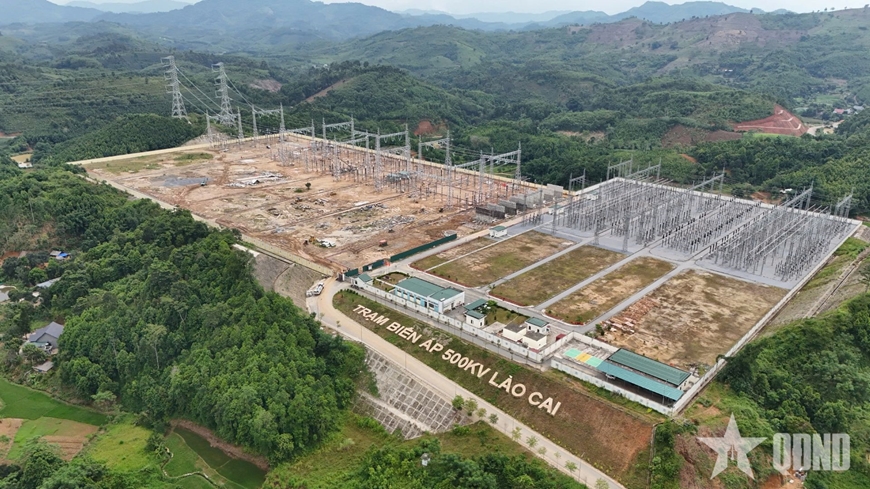

Toàn cảnh trạm biến áp thuộc Dự án TBA 500KV Lào Cai. |
TUẤN SƠN (thực hiện)
* Mời bạn đọc vào chuyên mục Kinh tế xem các tin, bài liên quan.
Tổng công ty Điện lực miền Bắc (EVNNPC) vừa phối hợp cùng các đơn vị liên quan, đã hoàn thành và đóng điện thành công công trình trọng điểm Trạm biến áp (TBA) 220kV Phú Bình 2 và đường dây rẽ Thái Nguyên - Bắc Giang.
Trong bối cảnh làn sóng chuyển đổi và đầu tư vào năng lượng tái tạo tăng mạnh, Công ty TNHH MTV Thương mại và Tiếp vận Bảo Tín (PPL) - một doanh nghiệp 100% vốn Việt Nam đã khẳng định năng lực trong lĩnh vực vận tải siêu trường siêu trọng khi vận chuyển và hạ thủy thành công kiện hàng nặng đến gần 4.000 tấn. Đây không chỉ là cấu kiện nặng nhất tại Việt Nam được vận chuyển bằng trục thủy lực tự hành SPMT mà còn là biểu tượng cho sự phát triển và làm chủ công nghệ của doanh nghiệp logistics trong nước.
