Nỗ lực này đã góp phần quan trọng trong việc chống quá tải lưới điện, nâng cao độ tin cậy cung cấp điện, giảm tổn thất điện năng, nâng cao năng lực quản lý vận hành lưới điện, thúc đẩy sự phát triển kinh tế, xã hội của các tỉnh phía Bắc.

Nhiều dự án về đích sớm

Theo kế hoạch, trong năm 2021, EVNNPC được Tập đoàn Điện lực Việt Nam (EVN) giao thực hiện khởi công 78 dự án, đóng điện 81 dự án 110kV. Tuy nhiên, năm 2021, cùng với giá nguyên vật liệu leo thang, tình hình dịch Covid-19 diễn biến phức tạp khiến nhiều địa phương phải thực hiện giãn cách xã hội đã ảnh hưởng lớn đến mọi mặt hoạt động đầu tư xây dựng của ngành điện miền Bắc, nhất là công tác đền bù giải phóng mặt bằng, thi công. Trước những thách thức do dịch bệnh gây ra, tổng công ty liên tục tìm tòi các phương án nhằm thích ứng thi công trong điều kiện dịch bệnh phức tạp như linh hoạt áp dụng “3 tại chỗ” (ăn tại chỗ, ngủ tại chỗ và làm việc tại chỗ); tăng cường ứng dụng công nghệ thông tin để họp giao ban trực tuyến công tác điều hành của tổng công ty, điều hành dự án tại công trường; chuẩn bị các điều kiện sẵn sàng tăng tốc thi công các dự án ngay sau khi dịch bệnh phần nào được kiểm soát.

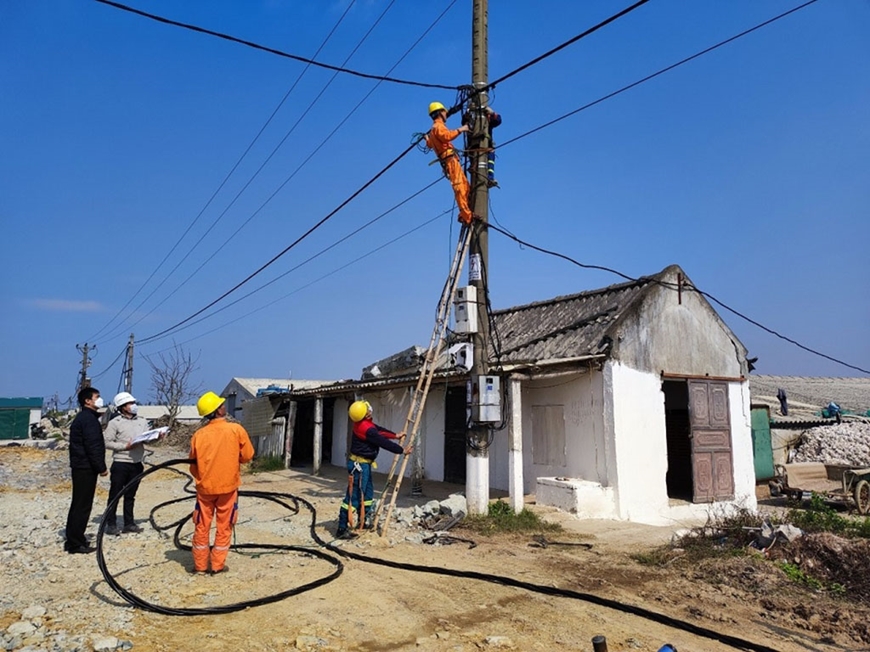

Các dự án đầu tư xây dựng được điện lực Ninh Bình khẩn trương thực hiện, nhằm bảo đảm tiến độ.  Ảnh: HÙNG THẢO

Khép lại năm 2021, EVNNPC khởi công 88/78 dự án, đạt 112,8% kế hoạch EVN giao, tăng 7,3% so với cùng kỳ năm 2020; đóng điện 86/81 dự án, đạt 106,2% kế hoạch, tăng 2,4% so với cùng kỳ; nhiều dự án về đích sớm phát huy hiệu quả cao như: Dự án đường dây và trạm biến áp 110kV Kim Thành (Hải Dương) hoàn thành đóng điện sớm 78 ngày so với kế hoạch; trạm biếp áp 110kV Thanh Hà và nhánh rẽ (Hải Dương) hoàn thành đóng điện sớm 94 ngày so với kế hoạch. Trong năm 2021, EVNNPC cũng đã triển khai cải tạo, chuyển đổi 64 trạm biến áp 110kV sang chế độ không người trực, hoàn thành toàn bộ 278 trạm biến áp sang vận hành không người trực theo đúng chỉ đạo của EVN...

Nhìn lại quá trình vượt khó để đưa các dự án điện về đích, Chủ tịch Hội đồng thành viên EVNNPC Đỗ Nguyệt Ánh đánh giá, công tác đầu tư xây dựng trong năm 2021 đã có nhiều chuyển biến tích cực khi bảo đảm vượt mức kế hoạch khởi công/đóng điện các dự án. Nhìn chung, các dự án đều đáp ứng tiến độ và những yêu cầu về quản lý vận hành, đóng vai trò to lớn trong việc cải thiện các chỉ tiêu, đặc biệt là chỉ tiêu về tổn thất điện năng và độ tin cậy cung cấp điện.

Theo dõi chặt chẽ tiến độ các dự án

Năm 2022, dự báo tình hình nhu cầu điện có thể diễn biến khó lường do sự biến đổi bất thường của thời tiết gây nắng nóng vào thời điểm mùa hè, cùng với đó là tình hình dịch Covid-19 còn phức tạp. Để kịp thời phục vụ cung ứng điện trong năm 2022, EVNNPC đã đồng loạt đôn đốc những đơn vị thành viên, nhà thầu thi công phối hợp chặt chẽ với các điện lực trên địa bàn các huyện và thành phố, tận dụng tối đa sự tạo điều kiện ủng hộ của chính quyền địa phương, nhất là về công tác giải phóng mặt bằng, hành lanh tuyến dây... để đẩy nhanh tiến độ các dự án đầu tư xây dựng ngay từ đầu năm. Năm 2022, EVNNPC phấn đấu hoàn thành kế hoạch khởi công 96 dự án, đóng điện 79 dự án và chuẩn bị đầu tư 129 dự án; hoàn thành đúng tiến độ các dự án trung hạ áp; thực hiện tốt những giải pháp tối ưu hóa chi phí trong đầu tư xây dựng; triển khai đúng kế hoạch các dự án ODA theo hiệp định vay vốn và hoàn thành nhiệm vụ chuyển đổi số lĩnh vực đầu tư xây dựng.

Về phương hướng, nhiệm vụ năm 2022, bà Đỗ Nguyệt Ánh yêu cầu, đối với công tác đầu tư xây dựng, cần phải tiến tới thực hiện quản trị theo chiều sâu, thay vì dàn trải theo bề rộng chạy theo số lượng danh mục dự án. Cùng với đó, tiếp tục đổi mới và nâng cao chất lượng công tác lập phương án đầu tư, tư vấn thiết kế; bảo đảm quản trị công tác đầu tư xây dựng theo quy chuẩn, tuân thủ các quy định của Nhà nước, Chính phủ và ngành. Các đơn vị trực thuộc cũng cần thường xuyên rà soát đơn giá, khung giá vật tư thiết bị hiện thời, mức cân bằng, hiệu quả, hợp lý, theo dõi chặt chẽ tiến độ các dự án ODA, đẩy nhanh tiến độ số hóa trong công tác đầu tư xây dựng...

Nêu yêu cầu cụ thể đối với công tác đầu tư xây dựng, Tổng giám đốc EVNNPC Nguyễn Đức Thiện đề nghị các đơn vị cần nhanh chóng thực hiện quá trình chuyển đổi số, tiến tới xây dựng kho dữ liệu về lưới điện 110kV. Đặc biệt, năm 2022, các đơn vị không tổ chức khởi công/đóng điện dồn dập trong tháng 12 và tổ chức nghiệm thu đóng điện muộn nhất trước ngày 15-12 để không ảnh hưởng đến các chỉ tiêu về quản lý vận hành và tài chính.

KHÁNH AN
