Với tiến độ tổng thể đạt gần 98%, dự án đang bước vào giai đoạn nước rút, sẵn sàng hòa lưới đồng bộ tổ máy số 1 vào cuối tháng 3 hoặc đầu tháng 4, hướng tới phát điện thương mại tổ máy số 1 vào tháng 5-2026 và tổ máy số 2 vào tháng 10 cùng năm. Đây là công trình nhiệt điện trọng điểm quốc gia, khẳng định quyết tâm của ngành điện Việt Nam trong việc bảo đảm an ninh năng lượng.
Nỗ lực vượt khó khăn thời tiết của các nhà thầu Việt Nam
Chia sẻ về dự án, đồng chí Đào Ngọc Long, Phó giám đốc EVNPMB-2, Giám đốc Ban điều hành các dự án tại Trung tâm Điện lực Quảng Trạch cho biết, Dự án Nhà máy nhiệt điện Quảng Trạch I có tổng mức đầu tư hơn 41.130 tỷ đồng, khởi công ngày 25-12-2022 trên diện tích 48,6 ha. Nằm trong vùng chịu ảnh hưởng trực tiếp của bão lũ miền Trung, công trường thường xuyên phải đối mặt với mưa lớn, gió mạnh và triều cường. Đặc biệt, những cơn bão lớn trong năm 2025 cũng gây ảnh hưởng không nhỏ tới tiến độ thi công của dự án.
Tuy nhiên, các nhà thầu, đặc biệt là các đơn vị Việt Nam như Tổng công ty Xây dựng số 1 (CC1), Tổng công ty Lắp máy Việt Nam (LILAMA) và các đối tác trong nước đã thể hiện tinh thần trách nhiệm cao, phối hợp chặt chẽ với nhà thầu nước ngoài Mitsubishi Corporation (Nhật Bản) và Hyundai E&C (Hàn Quốc).
 |
|
Đồng chí Đào Ngọc Long, Phó giám đốc EVNPMB-2, Giám đốc Ban điều hành các dự án tại Trung tâm Điện lực Quảng Trạch chia sẻ thông tin về dự án Nhà máy nhiệt điện Quảng Trạch I
|
Đồng chí Đào Ngọc Long chia sẻ, do dự án đang bước vào giai đoạn nước rút nên trên công trường, hàng nghìn cán bộ, kỹ sư, công nhân đang làm việc 3 ca liên tục, không quản nắng mưa, bám sát tiến độ từng hạng mục.
“Đến thời điểm hiện tại, dự án Nhà máy nhiệt điện Quảng Trạch I đã cơ bản hoàn thành, tiến độ tổng thể dự án đạt 98%. Các hệ thống thiết bị trọng yếu của tổ máy 1 như lò hơi, tua-bin, máy phát và các hệ thống phụ trợ đã được hoàn thiện và đang trong giai đoạn chạy thử, hiệu chỉnh. Hiện nay, toàn bộ công trường đang tập trung cao độ cho công tác thử nghiệm, kiểm tra liên động và hoàn tất các điều kiện kỹ thuật để sẵn sàng cho việc hòa lưới phát điện các tổ máy”, đồng chí Đào Ngọc Long cho biết.
Những nỗ lực này không chỉ giúp dự án vượt qua khó khăn do thời tiết khắc nghiệt mà còn đảm bảo an toàn tuyệt đối, chất lượng kỹ thuật cao, góp phần đưa công trình năng lượng cấp quốc gia về đích đúng kế hoạch.
 |

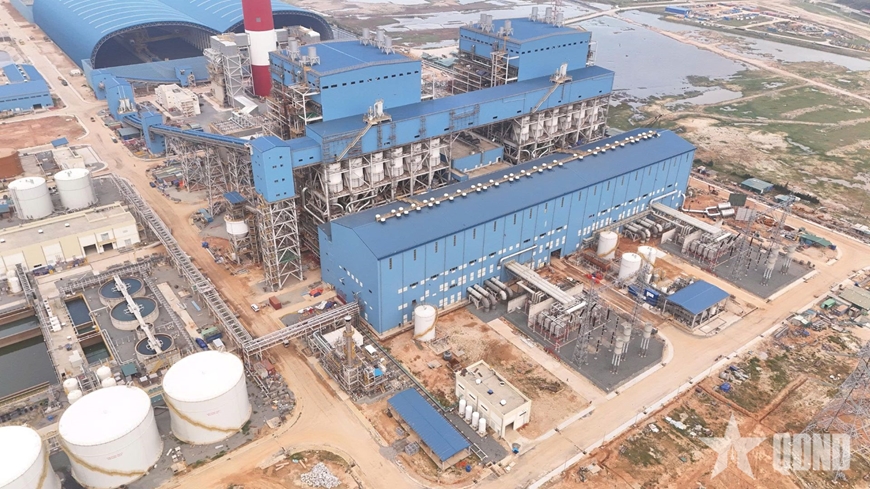

| Công trường dự án Nhà máy nhiệt điện Quảng Trạch I đang trong giai đoạn nước rút. |
Trình độ và năng lực của người thợ Việt Nam trong dự án công nghệ hiện đại
Nhà máy nhiệt điện Quảng Trạch I gồm 2 tổ máy, tổng công suất 1.403 MW, áp dụng công nghệ siêu tới hạn tiên tiến nhất hiện nay với chỉ số tiêu thụ nhiên liệu tối ưu và phát thải thấp. Đây là một trong những nhà máy nhiệt điện lớn nhất miền Trung, khẳng định trình độ và năng lực của người thợ Việt Nam khi tham gia sâu vào gói thầu EPC (thiết kế - cung cấp thiết bị - xây lắp).
Theo lời ông Phạm Thể Thao, Chỉ huy trưởng công trường (Công ty Cổ phần LILAMA 18), hầu hết các hạng mục thi công cơ khí quan trọng và phức tạp nhất như: Kết cấu thép lò hơi, lắp đặt hệ thống tua-bin máy phát, hệ thống bồn bể áp lực cao, đường ống công nghệ... đều do các đơn vị thầu cơ khí trong nước trực tiếp đảm nhận và làm chủ.
Các đơn vị Việt Nam đã đóng vai trò nòng cốt trong việc thi công hệ thống của dự án. Bên cạnh khối nhà máy chính, cụm công trình cảng biển và cơ sở hạ tầng hậu cần đang hoàn thiện cũng là một kỳ tích về năng lực kỹ thuật. Hệ thống cảng nhập than của nhà máy được thiết kế với đê chắn sóng kiên cố, sở hữu 2 bến cập tàu có năng lực tiếp nhận các siêu tàu chở than có trọng tải lên tới 100.000 tấn.
 |
| Hệ thống cảng than và gầu xúc khổng lồ của dự án. |
Để đáp ứng khối lượng nhiên liệu khổng lồ cho 2 tổ máy phát điện than hoạt động, hệ thống thiết bị bốc dỡ cũng được đầu tư bài bản. Hệ thống gàu xúc và cần cẩu bốc dỡ than tự động hóa có năng suất lên tới 1.600 tấn/giờ, kết hợp với tuyến băng tải than có mái che khép kín dài hơn 2km nối thẳng từ cảng vào kho chứa. Tất cả tạo nên một chuỗi cung ứng nhiên liệu liên tục, hiện đại, không chỉ bảo đảm năng suất vận hành mà còn triệt tiêu tình trạng phát tán bụi, giữ gìn môi trường sinh thái biển Hòn La.
Là công trình quy mô, có nhiều cấu kiện siêu trường, siêu trọng, quá trình thi công luôn cần được giám sát chặt chẽ để bảo đảm an toàn. Công tác này đã được thực hiện rất chuyên nghiệp và đáp ứng các tiêu chuẩn khắt khe của Ban Quản lý dự án cùng các nhà thầu.
Ông Nguyễn Ngọc Giáp, Trưởng ban An toàn, Ban Quản lý dự án Nhà máy nhiệt điện Quảng Trạch I cho biết: “Với vai trò quản lý an toàn lao động của Chủ đầu tư, tôi rất tự hào khi dự án Nhà máy nhiệt điện Quảng Trạch I đến nay đã đạt hơn 22 triệu giờ lao động an toàn, không để xảy ra sự cố môi trường. Đây không chỉ là con số mà còn là minh chứng cho sự nỗ lực bền bỉ, tinh thần trách nhiệm và ý thức tuân thủ của toàn thể cán bộ, kỹ sư và người lao động trên công trường”.
Theo ông Nguyễn Ngọc Giáp, càng vào giai đoạn nước rút hoàn thành dự án, công tác an toàn càng phải được chú trọng nhằm kiểm soát rủi ro và bảo vệ môi trường, đồng hành cùng các đơn vị thi công hướng tới mục tiêu hoàn thành công trình đạt chất lượng và đúng tiến độ đã đề ra.
 |
| Công tác hiệu chỉnh máy móc đang được thực hiện. |
 |
| Công trường đã có hơn 22 triệu giờ lao động an toàn. |
Viên gạch đầu tiên của Trung tâm Năng lượng miền Trung
Phó giám đốc EVNPMB-2 cho biết, khi đi vào hoạt động, Nhà máy nhiệt điện Quảng Trạch I sẽ cung cấp khoảng 8,4 - 9 tỷ kWh/năm cho hệ thống điện quốc gia, góp phần quan trọng vào việc đảm bảo an ninh năng lượng, đặc biệt trong mùa khô và các tháng cao điểm. Đây là “viên gạch đầu tiên” của Trung tâm Điện lực Quảng Trạch – cụm dự án lớn bao gồm các nhà máy nhiệt điện than và điện khí LNG với tổng công suất hàng nghìn MW.
Dự án không chỉ bổ sung nguồn điện ổn định mà còn tạo ra hệ sinh thái công nghiệp phụ trợ, đóng góp hàng nghìn tỷ đồng mỗi năm cho ngân sách địa phương và giải quyết việc làm cho hàng nghìn lao động, đồng thời mở đường cho quá trình chuyển đổi năng lượng xanh theo hướng giảm phát thải. Với công nghệ thân thiện với môi trường, nhà máy sẽ là nền tảng vững chắc cho Trung tâm Năng lượng miền Trung, góp phần thực hiện mục tiêu Net Zero của Việt Nam.
 |
| Nhiệt điện Quảng Trạch I là "viên gạch" đầu tiên của Trung tâm Điện lực Quảng Trạch trong tương lai. |
Việc Nhà máy nhiệt điện Quảng Trạch I sắp hòa lưới điện quốc gia đã chứng minh sức mạnh nội tại của ngành điện Việt Nam. Sự cống hiến không mệt mỏi của các nhà thầu, đặc biệt là những người thợ Việt Nam đã kiến tạo nên công trình trọng điểm quốc gia, góp phần đảm bảo an ninh năng lượng và sự phát triển bền vững của đất nước.
